← Retour aux projets
🏢 Projet S1 Terminé

Création d'un réseau d'entreprise de 120 personnes

VLAN Routage inter-VLAN Adressage IP Proxmox Groupe de 5

Présentation

Catégorie
RT1 — Réseaux
Période
Semestre 1
Format
Groupe de 5
Rôle
Configuration réseaux & VMs

Résumé

Conception et administration d'un réseau complet pour une entreprise de 120 utilisateurs : plan d'adressage IP, création et configuration de VLANs, routage inter-VLAN, et déploiement de machines virtuelles sur Proxmox.

Contexte & Méthode

📋 Contexte

L'objectif était de simuler la mise en place d'une infrastructure réseau réelle pour une entreprise fictive de 120 employés, répartis en plusieurs services (Ventes, Commercial, etc.), chacun isolé dans un VLAN dédié. Le personnel devait également disposer d'un espace de partage Samba, d'un site web interne et de sessions de travail accessibles depuis n'importe quel poste.

🔧 Les compétences développées

Nous avons d'abord défini le plan d'adressage IP et le schéma physique, puis configuré les ports, les VLANs et les modes de liens (Trunk, Access, Mode routé) dans le schéma logique. Le routage inter-VLAN a ensuite été réalisé sur un routeur central. Enfin, des templates ont été configurés sur Proxmox pour déployer les machines virtuelles de chaque département.

Bilan

Points forts

Bonne maîtrise du plan d'adressage et de la segmentation réseau. Configuration fonctionnelle du routage inter-VLAN. Bonne capacité à résoudre des problèmes en équipe.

À améliorer

La mise en commun a été délicate, notamment à cause d'erreurs d'adressage IP sur le routeur central. Le problème a toutefois été identifié et corrigé lors de la phase de tests prévue dans notre diagramme de Gantt.

Galerie photos & captures

description

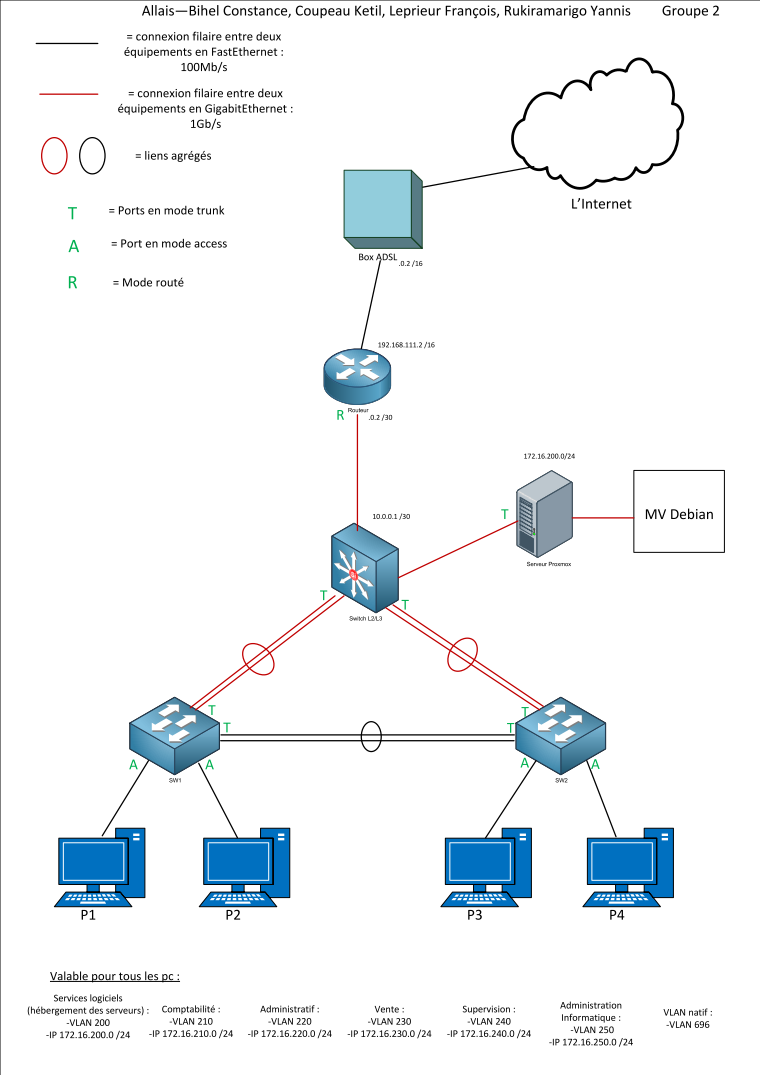

Le schéma logique nous a permis de définir les plans d'adressage IP avec les différents VLANs et adresses de réseau, mais aussi de préciser les liens agrégés et les différents modes de liens (Trunk, Access et Mode routé)
description

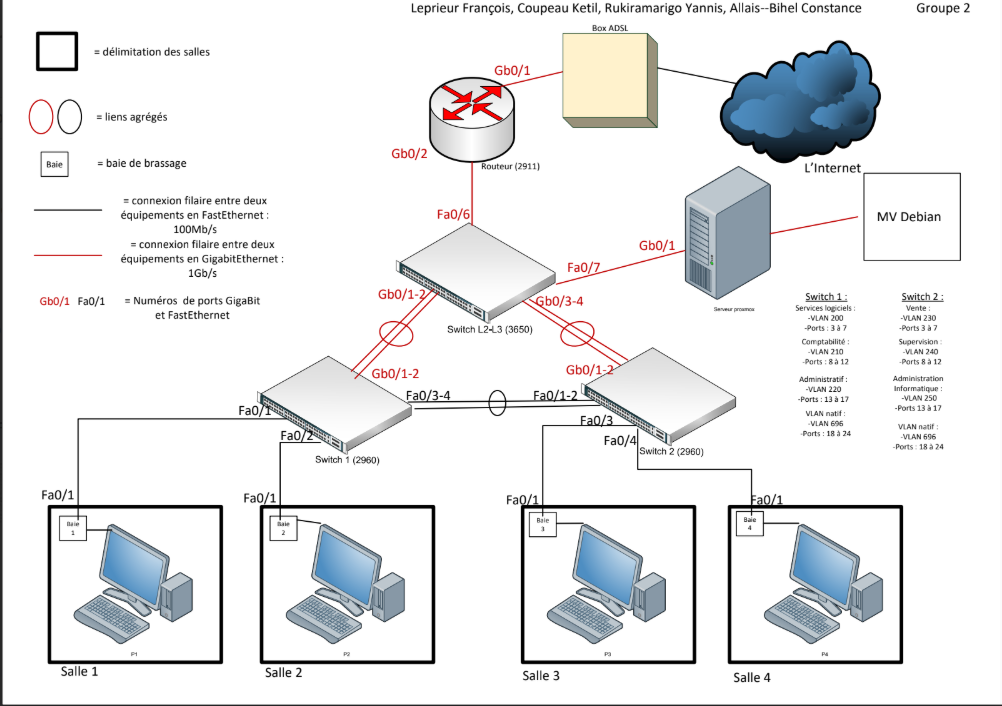

Le schéma physique nous a permis de visualiser l'architecture réseau et les connexions entre les différents équipements physiques (numéros de ports), ainsi que les VLANs et l'adressage IP associé
description

Le diagramme de Gantt nous a permis de planifier les tâches et de suivre l'avancement du projet, ce qui s'est révélé très utile pour réagir rapidement en cas de problème lors de la mise en commun
